为什么通用设备的柜子最容易反复改
这类设备的电控往往在整机定型后才冻结,柜子被迫跟着改。反复改不是因为技术难,而是因为前期没把边界定清楚。以下四个是我们最常见的返工来源。
盐雾和潮湿把柜子从外面吃进来
船用与洗车场景是持续的盐雾和喷水环境。喷塑碳钢加普通五金,半年就开始锈,铰链和锁先坏。
电气图在量产前还在改
样机阶段改一次图,柜子就得改一次。没有版本管理的图纸,很容易出现装了旧图的情况。
贴牌交付时资料格式对不上
主机厂要的是自己的品牌、自己的图框和编号规则。资料格式对不上,就得人工重做一遍,还容易出错。
元件交期拖住整机
某个控制器或变频器交期 12 周,而整机 6 周后要出。没有提前标出来,问题就落在最后装配环节。
我们怎么做,能拿什么去验收
四条做法,对应上面四个问题。贴牌与资料格式的问题我们在报价阶段就定死。
| 设计决定 | 柜内怎么改 | 可核验 |
|---|---|---|
| 盐雾与潮湿 | 先选材质:船用与洗车场景用 316 或 304 不锈钢,外露五金同为不锈钢;IP65 发泡门封、底部密封格兰板、防凝露加热器。 | 按 IEC 60529 / GB 4208 出具 IP 测试报告;可按需提供盐雾试验记录。 |
| 图纸版本管理 | 每版图纸编号归档,改动走书面确认;确认后才下料,柜内实物与最新版竣工图一致。 | 交付与实物一致的竣工图,版本号可追溯。 |
| 贴牌与资料格式 | 按你的图框、编号规则与品牌标识出图,铭牌与丝印用你的品牌,包装与文件不含我方信息。 | 可按你的模板交付资料包,支持中性包装与直发客户。 |
| 长周期物料 | 报价阶段就列出长周期元件清单与交期,给你决策空间:自采、替换型号,或调整排产。 | 报价单附长周期物料清单,先说清楚再下单。 |
这一大类我们做过的设备与场景
船舶与通用设备配套是我们做过的三类场景,全部属于已交付履历:可谈做法与方案,不配客户现场图、不编项目数字。
船舶与通用设备配套 OEM的配套方案
下面这些是这一类工况里我们配套过的设备与做法。每个方案页写了设备工况、遇到的问题、柜子怎么配、以及哪些点可以按项目定制。
这类设备最常见的三种柜
按主机厂电气图实现,或者从 I/O 清单开始由我们设计,两种都可以。

设备主机控制柜
- 控制系统西门子 / 三菱 / 台达 PLC,触摸屏
- 驱动变频器、伺服或软启动,按工艺定
- 柜体316 / 304 不锈钢或喷塑钢,IP65
- 标准IEC 61439-1/-2 · CE(LVD + EMC)

户外防雨环境防护型配电柜
- 材质316 / 304 不锈钢,外露五金同为不锈钢
- 密封发泡门封、底部密封格兰板、防雨檐
- 防护防凝露加热器、二级浪涌
- 标识激光雕刻字牌与资产编号

喷塑控制柜,可贴牌交付
- 品牌铭牌、丝印与资料用你的品牌
- 资料按你的图框与编号规则出图
- 包装中性包装,可直发你的客户
- 保密图纸与工艺按约定不对外使用

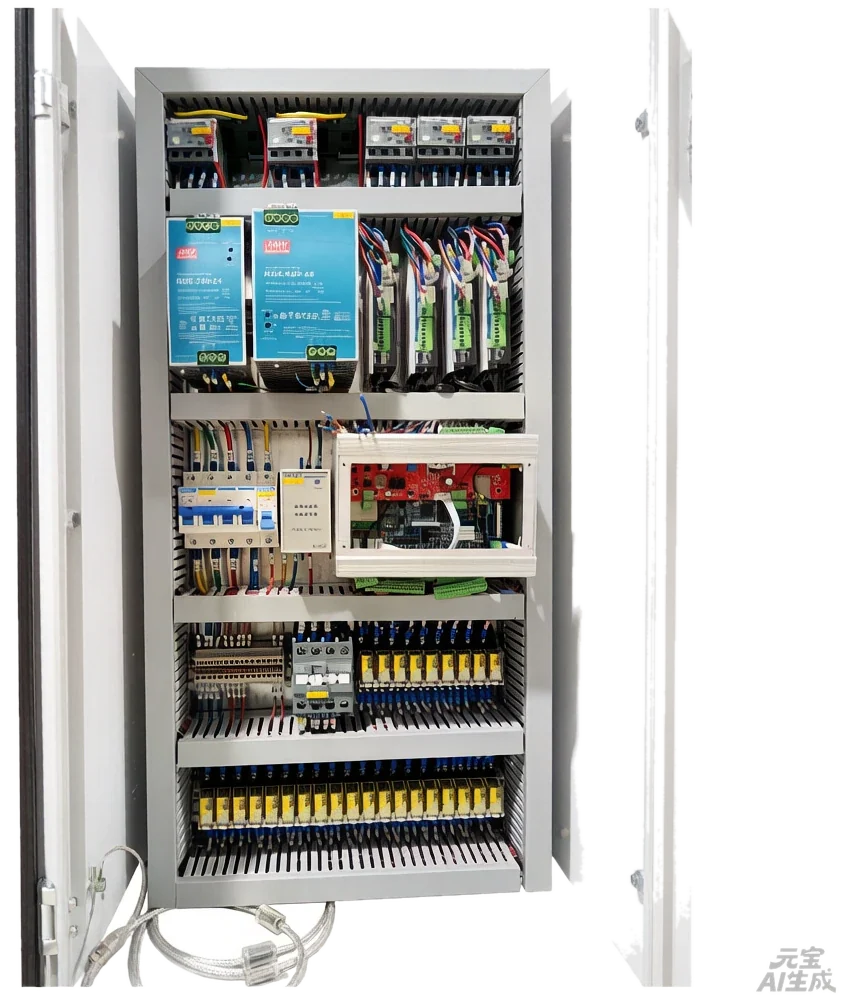

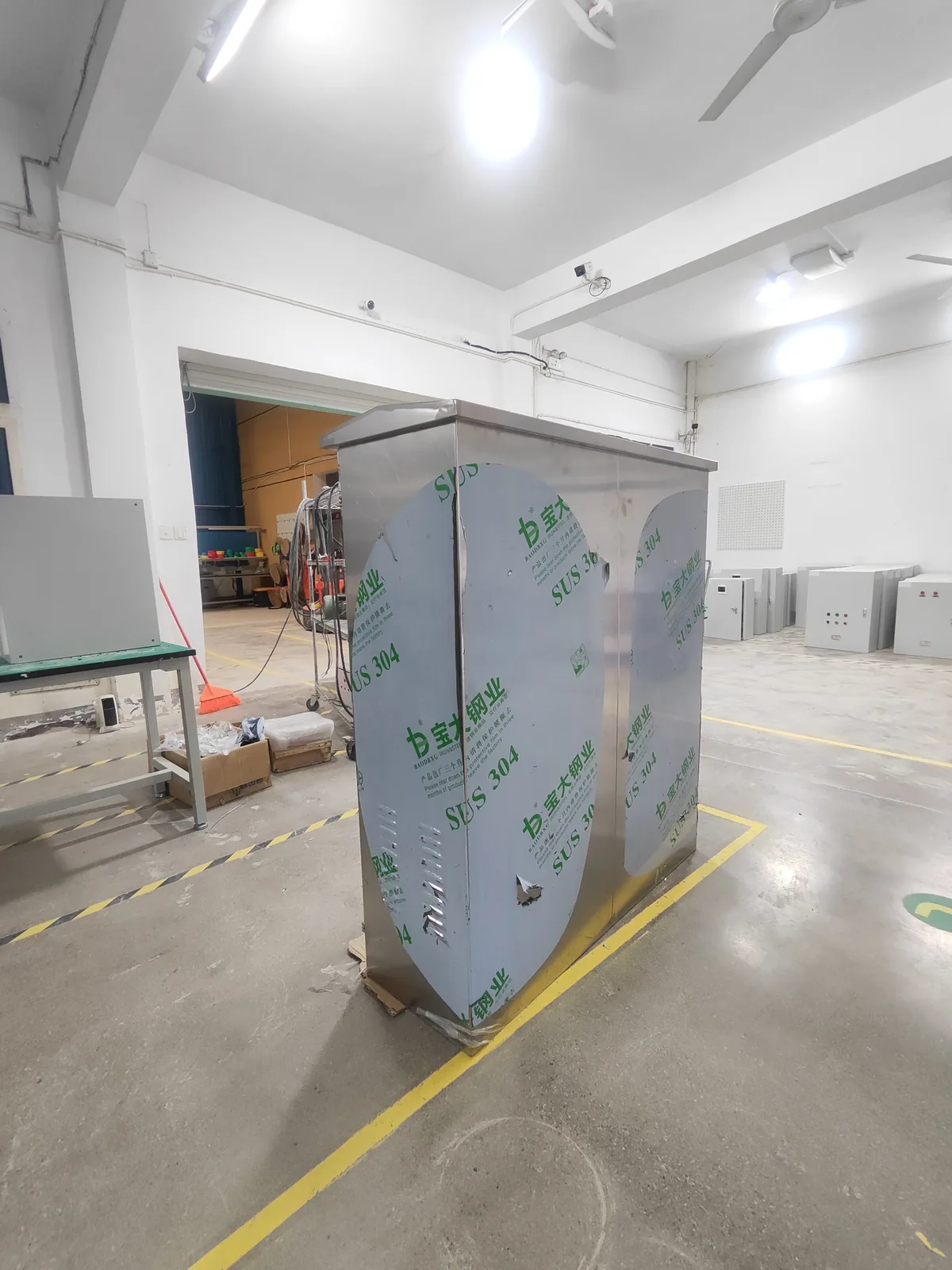

实拍证据:整机、柜内与行业特化细节
下面三格是车间实拍,用来看柜体结构、柜内布置与工艺做法,属示意性质,不对应任何具体客户或项目;涉及客户现场的图像一律不作客户或项目指认。



从发图到发货,五步
316 / 304 不锈钢密封柜配不锈钢外露五金,按主机厂电气图实现并在改版时走书面确认,铭牌、丝印与资料用你的品牌,报价阶段给出长周期物料清单,出厂前 100% 通电功能试验。
01 发图与工况
把项目单线图 / 负载清单 / 防护要求 / 数量发来,1 个工作日内回复报价
02 图纸评审
电气工程师逐项核实选型,必要时电话会议对回路细节,出修订版原理图
03 下单排产
排产后 15–25 天交付;急单可走快车道(批量 + 现货元件)
04 出厂试验
每台通电做功能试验 + 工频耐压 2500V·1min + 接地连续性 + 防护 IP 抽测
05 发货与验收
发货前提供实物图 + 例行试验记录;随柜资料包齐全,到场可直接调试
船舶与通用设备配套控制柜
为船舶设备、智能洗车机、挤出机与通用装备配套的控制柜:316/304 不锈钢盐雾防护、按主机厂电气图实现、贴牌与中性包装交付,符合 IEC 61439 与 CE,15–25 天交付。
报价前先说清供货边界
本页说的「配套」,指的是我们供货范围之内的那部分。边界先讲清楚,报价单才可比—— 省得签完合同才发现有些事本来不归这一单管。
我们做的
- 柜体与结构:钣金成型、焊接与表面处理(喷涂 / 不锈钢本色),含底座、格兰板、门锁与密封件
- 柜内成套:按批准图纸装元件、柜内接线与线号、端子与母排、通电功能试验
- 图纸与资料:图纸评审免费;随柜交付原理图、端子与线号表、含品牌型号的 BOM、例行试验记录
- 来图定制:你出系统图与柜位条件,我们出柜体与成套;也可以只做柜体(空箱 / 半成品)
按项目确认(默认不含,要在报价里单独写清)
- 元件档位与品牌:施耐德 / ABB / 西门子 / 正泰等按项目指定,按选定型号核算
- 程序与组态:PLC / HMI 程序开发、上位机与 SCADA 组态,按点位与控制意图另行报价
- 现场服务:现场安装、调试、验收支持与差旅口径,按项目单独约定
- 第三方专业设备:防爆区域的 Ex 设备由具备相应资质的专业工厂联合供货;船级社送审 / 检验、消防等强制认证产品按项目要求确认供货方案
- 认证与检验的适用范围:以目的市场、选定元件与批准图纸逐项目确认为准,不按型号一律套用
不含:土建与基础、外部电缆与桥架,以及未写进批准图纸和报价单的任何内容。
行业常见问题
你们真的做过船用柜、洗车机和挤出机吗?
做过,属于我们已交付的履历类目。说明一句:这类我们没有可公开的客户现场照片和项目数字,因此页面上不用图、不写数字——但盐雾防护、防潮结构和按图实现的做法都可以按你的设备谈。
船用柜有什么特殊要求?
主要是三件事:材质(316 或 304 加不锈钢五金)、密封(IP65 发泡门封与格兰板)、安装(减振与固定方式)。船级社取证由你方申报,我们配合提供图纸、材质与试验资料,不暗示我们自带船级社认证。
我们能只发 I/O 清单让你们设计吗?
可以。从 I/O 清单、电机参数与工艺描述出发,我们先出原理图和布置图给你确认,确认后再下料。
贴牌交付能做到什么程度?
铭牌、丝印、资料图框与编号规则都可以用你的;包装中性化,可直发你的客户。图纸与工艺按约定不对外使用。
洗车机这种潮湿场景怎么做防护?
IP65 密封柜体、底部密封格兰板、防凝露加热器,漏电保护按 A 型或 B 型配(取决于是否有变频器),外露五金不锈钢。具体等级按你的安装位置定。
起订量和交期?
1 件起订,量产建议 ≥5 件;图纸确认后 15–25 天,准时交付率 98%。样机与量产可以按批次排。
